本日は長野県長野市大豆島にあります、
(仮称)N様アパートU期新築工事現場の風景をお届けしていきます。
こちらの物件は
木造2×4、
2階建て2戸並びです。
こちらが完成予想図です。
(イメージ)
この建物は、優れた耐震・耐風性、遮音性、
耐火性、耐久性の
安全性能を発揮する構造が
採用されています
詳しい情報はこちら⇒こちら
これから、
付属着工 11月下旬開始
本体着工 1月上旬開始
建て方 5月上旬開始
完工 7月上旬
といった工程
で進めてまいります
◆◇◆◇◆◇◆◇◆◇◆◇◆◇◆
本日は基礎工事の風景をお届け致します

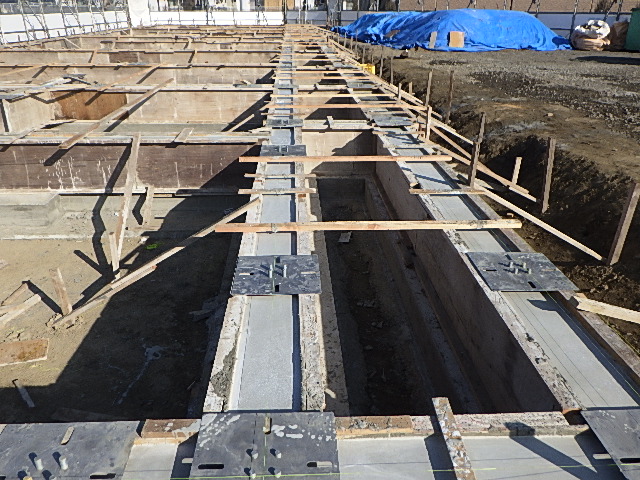

現在現場はこんな感じですっ。

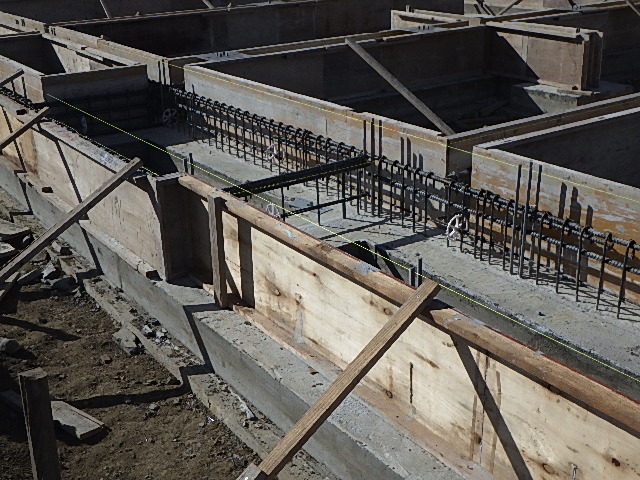

現在、捨てコンクリート、ベースコンクリート、立ち上がりコンクリート工事が完了した状態です。

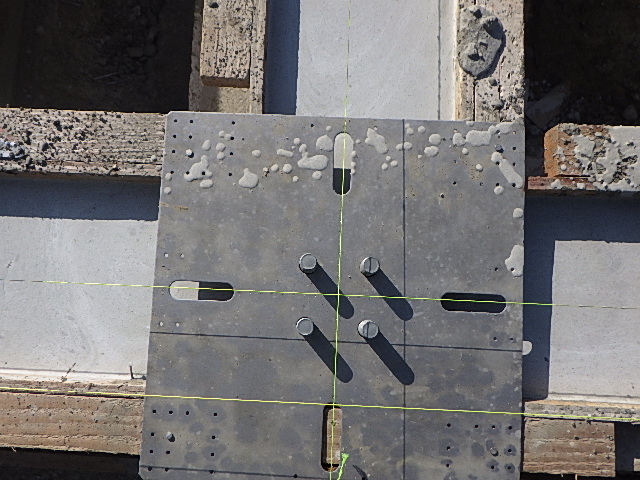

アンカーボルトの確認も完了です。
ここから、脱型を行い、土間コンクリート打設の準備を行っていきます。
◆◇◆◇◆◇◆◇◆◇◆◇◆◇◆◇
